Khánh thành dự án “Thu gom khí đồng hành và Gaslift mỏ Rồng – Đồi Mồi”

Nhà máy Điện Nhơn Trạch 2: Mừng công hòa lưới điện quốc gia
Khánh thành dự án “Thu gom khí đồng hành và Gaslift mỏ Rồng – Đồi Mồi”
  • Về đích trước gần 6 tháng
  • Thu hồi 400 ngàn m³ khí/ngày đêm (tương đương 8,8 triệu USD)

Ngày 30-12-2010, tại TP Vũng Tàu, Tập đoàn Dầu khí Quốc gia Việt Nam (PVN) đã tổ chức lễ khánh thành dự án thu gom khí đồng hành và Gaslift mỏ Rồng-Đồi Mồi. Đây là một trong 10 dự án trọng điểm của PVN trong năm 2010. Dự án này được PVN giao cho Tổng Công ty Khí (PVGas) làm chủ đầu tư, Ban Quản lý Dự án Khí Đông Nam Bộ (PVSEG) làm đại diện chủ đầu tư và Xí nghiệp Liên doanh Dầu khí Việt – Xô (VSP) làm tổng thầu “Chìa khóa trao tay”. Dự án được triển khai thành công và về đích trước kế hoạch 5 tháng 22 ngày, lập thành tích thiết thực chào mừng Đại hội toàn quốc lần thứ XI của Đảng.

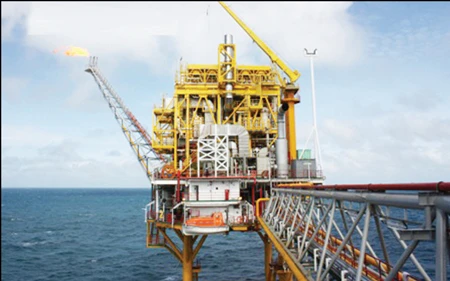

Giàn thu hồi khí đồng hành và Gaslift mỏ Rồng - Đồi Mồi

Giàn thu hồi khí đồng hành và Gaslift mỏ Rồng - Đồi Mồi

Phát biểu tại buổi lễ, đại diện chủ đầu tư cho biết, dự án thu gom khí đồng hành và Gaslift mỏ Rồng – Đồi Mồi có ý nghĩa đặc biệt về kinh tế, chính trị và xã hội. Mục tiêu của dự án là thu gom lượng khí đồng hành tại mỏ Rồng và Đồi Mồi để sử dụng cho nhu cầu khai thác dầu bằng phương pháp Gaslift tại mỏ Rồng, Đồi Mồi, Bạch Hổ từ đó tăng tương ứng lượng khí về bờ từ giàn nén CCP tại mỏ Bạch Hổ.

Dự án có tổng mức đầu tư là 149,6 triệu USD với công suất thu gom tối đa 0,9 triệu m3 khí/ngày đêm (khoảng 328 triệu m³ khí/năm) và bao gồm các hạng mục chính như phần thượng tầng (Topside), chân đế (Jacket), cầu dẫn và đuốc, khối nhà ở (Living Quarter) và phần đường ống ngầm (42km).

Với công nghệ sử dụng 2 tổ máy nén ly tâm, mục tiêu của dự án là thu gom lượng khí đồng hành khoảng 900.000 m³/ngày đêm (tương đương 328 triệu m³ khí/năm) vốn đang bị đốt bỏ lãng phí, để chuyển thành khí gaslift phục vụ công tác  khai thác và nâng cao sản lượng khí vào bờ, phục vụ nhu cầu tiêu thụ khí của thị trường Miền Đông Nam Bộ và góp phần ổn định an ninh năng lượng quốc gia. Dự án vì vậy, đã loại bỏ hoàn toàn nguồn khí thải gây hiệu ứng nhà kính nguy hại tới môi trường từ việc đốt bỏ khí đồng hành.

Dự án được khởi công từ tháng 3-2009 với kế hoạch hoàn thành vào tháng 5-2011. Tuy nhiên, đến ngày 30-11-2010 dự án đã hoàn thành xây dựng, lắp đặt và nhận dòng khí đầu tiên (First - gas). Công tác chạy thử toàn hệ thống (Performance Run Test) được thực hiện thành công từ ngày 9-12-2010 đến 23h30’ ngày 16-12-2010.

Như vậy, với việc hoàn thành công trình vượt tiến độ 5 tháng 22 ngày dự án đã thu lợi được 34 triệu USD. Bên cạnh đó, do sáng kiến phân kỳ công tác rải ống thành hai giai đoạn, ngày 10-6-2010 sau khi hoàn thành công tác rải ống giai đoạn Fast Track (đưa khí sớm vào công trình) đã thu hồi lượng khí khoảng 400 ngàn m³ khí/ngày đêm (tương đương 8,8 triệu USD).

Công trình được xây dựng thành công vượt tiến độ và giá trị công trình không vượt tổng mức đầu tư đã minh chứng cho tinh thần chỉ đạo quyết liệt, dám nghĩ, dám làm, dám chịu trách nhiệm của lãnh đạo Petrovietnam cùng với nỗ lực vượt bậc của PVSEG và đặc biệt là tổng thầu VSP. Dự án hoàn thành đưa vào vận hành có ý nghĩa chính trị – xã hội to lớn nhằm đảm bảo an ninh năng lượng cho sự phát triển bền vững của đất nước, thu gom lượng khí đồng hành hiện đang bị đốt bỏ, tận thu tài nguyên, giảm phát khí thải gây hiệu ứng nhà kính và mang lại hiệu quả to lớn cho việc bảo vệ môi trường.

Việc thực hiện thành công dự án đã chứng tỏ năng lực quản lý triển khai dự án của Petrovietnam/PVGas/PVSEG, của các nhà thầu Việt Nam mà điển hình là Tổng thầu VSP trong việc thực hiện các dự án về lĩnh vực dầu khí mà trước đây chủ yếu chỉ do nhà thầu nước ngoài thực hiện. Thành tích này đã giúp thu hồi tiết kiệm và sử dụng hữu ích một lượng khí tương đương 34 triệu USD (Tính theo giá khí tại thời điểm hiện tại). Bên cạnh đó, sáng kiến phân kỳ công tác rải ống thành hai giai đoạn đã giúp sớm thu hồi lượng khí khoảng 400.000 m³/ngày từ các mỏ RC-1, RP-2 và RP-3 vào sử dụng từ ngày 10-6-2010, tiết kiệm một lượng khí gần 8,8 triệu USD.

Nhà máy Điện Nhơn Trạch 2: Mừng công hòa lưới điện quốc gia

Trong ngày 30-12-2010, PVN đã tổ chức lễ mừng công hòa lưới điện quốc gia Nhà máy Nhơn Trạch 2. Được biết, vào lúc 15h59 ngày 26-12-2010, tại xã Phước Khánh, huyện Nhơn Trạch, tỉnh Đồng Nai, Nhà máy Điện Nhơn Trạch 2 đã hòa đồng bộ Tổ máy Tua bin khí GT11 phát điện lên lưới điện quốc gia thành công, vượt tiến độ dự án đã định và bảo đảm an toàn tuyệt đối. Công trình hoàn thành có ý nghĩa đặc biệt đúng vào dịp toàn Đảng, toàn quân, toàn dân đang hăng say lao động sản xuất để chào mừng Đại hội Đảng toàn quốc lần thứ XI.

Lãnh đạo nhà máy cho biết, ngay sau khi Chủ tịch nước Nguyễn Minh Triết phát lệnh khởi công xây dựng vào ngày 27-6-2009, chủ đầu tư đã cùng các nhà thầu quyết tâm thực hiện quyết liệt các biện pháp nhằm đẩy nhanh tiến độ thi công bảo đảm chất lượng, hiệu quả. Nhờ vậy sau 18 tháng thi công, Tổ máy tua bin khí GT11 Nhà máy Điện Nhơn Trạch 2 chính thức hòa đồng bộ phát điện lên lưới quốc gia. Sự kiện này đánh dấu một mốc rất quan trọng trong tiến trình thực hiện dự án, góp phần đảm bảo an ninh năng lượng và phát triển kinh tế – xã hội của đất nước.

Được biết, Công ty CP Điện lực Dầu khí Nhơn Trạch 2 có vốn điều lệ 2.560 tỷ VNĐ, trong đó Tổng Công ty Điện lực Dầu khí (đơn vị thành viên của Tập đoàn Dầu khí Quốc gia VN) giữ tỷ lệ chi phối 62,8%. Công ty là chủ đầu tư dự án Nhà máy Điện Nhơn Trạch 2 công suất 750 MW, sử dụng nhiên liệu chính là khí thiên nhiên và được đăng ký theo cơ chế phát triển sạch (CDM) của Liên hợp quốc.
