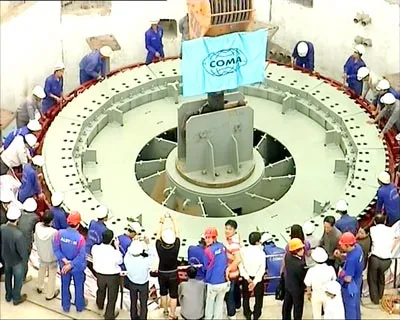

(SGGP).- Sau gần 4 giờ vận chuyển, đến 12 giờ trưa 27-11, đơn vị quản lý và thi công công trình thủy điện Sông Tranh 2 (Quảng Nam) đã thả thành công rotor tổ máy số 2, sớm hơn 30 ngày theo cam kết với Tập đoàn Điện lực Việt Nam (ảnh).
Nhà máy thủy điện Sông Tranh 2 khởi công vào tháng 3-2006, có công suất 190MW, sẽ cung cấp điện lượng hàng năm 679,6 triệu kWh. Tổ máy số 2 đã lắp đặt thành công rotor, khẳng định công trình thủy điện 190MW này sẽ tích nước và phát điện sớm hơn dự kiến. Ngày 30-11 sẽ bắt đầu tích nước, ngày 15-12 phát điện tổ máy số 1, cuối tháng 2-2011 phát điện tổ máy số 2 và dự kiến khánh thành công trình vào tháng 6-2011.
X. THIỀU
