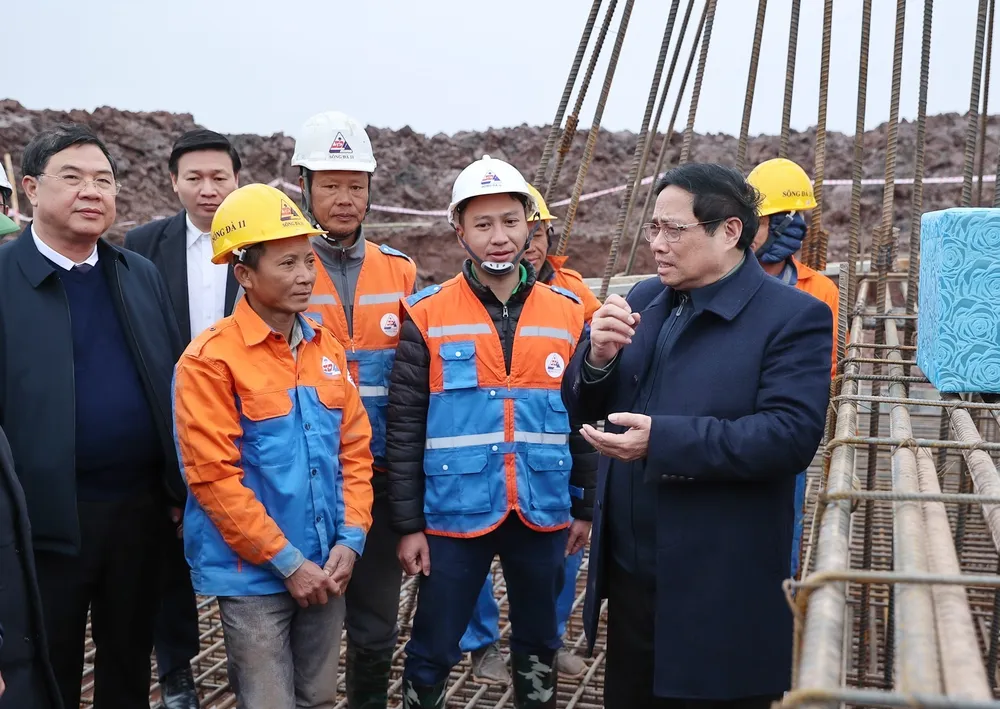

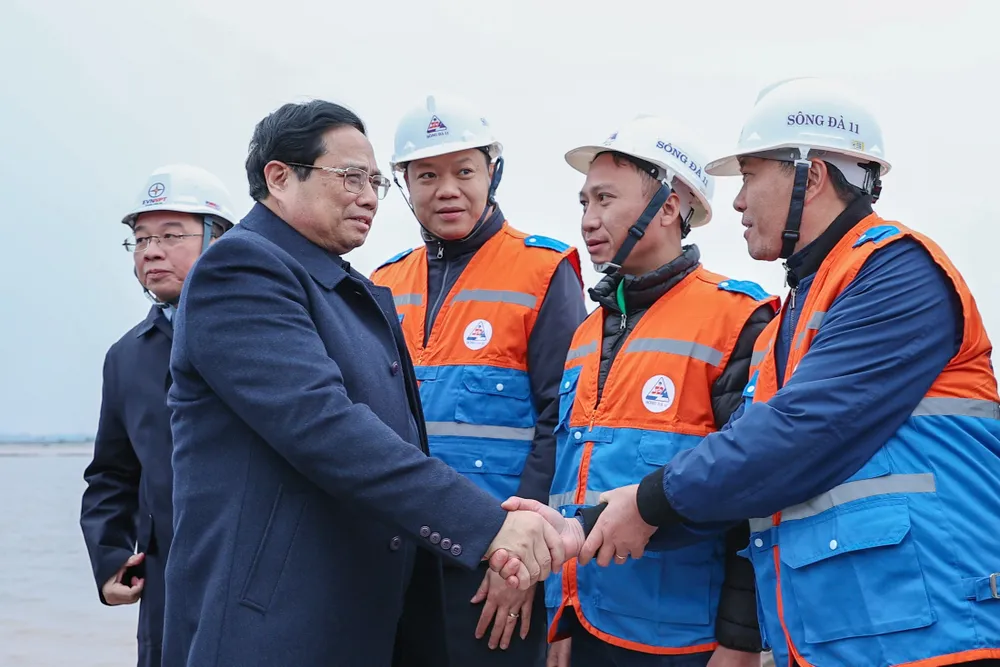

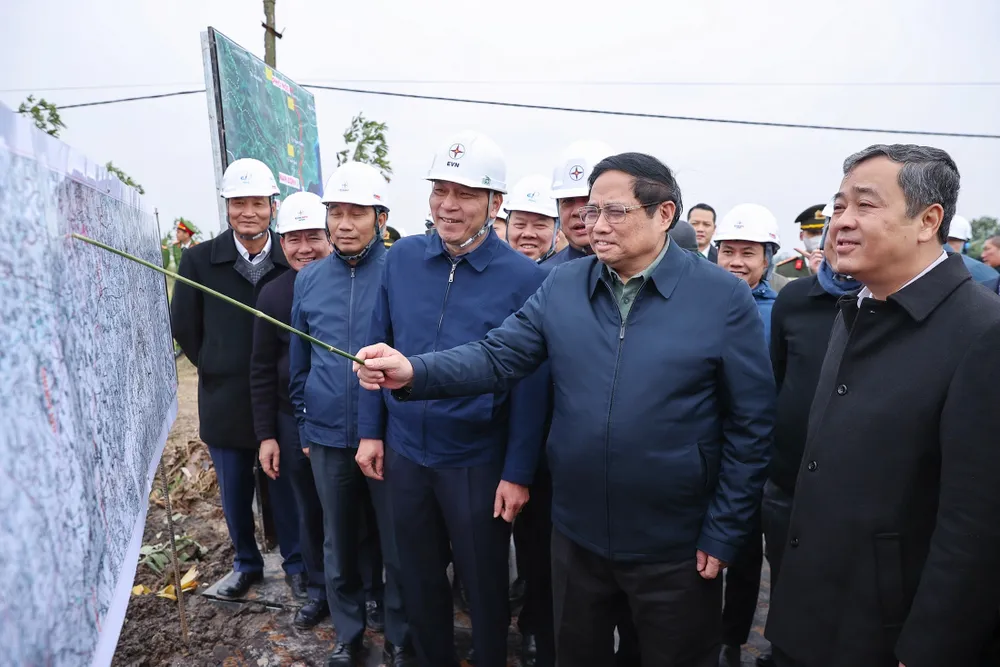

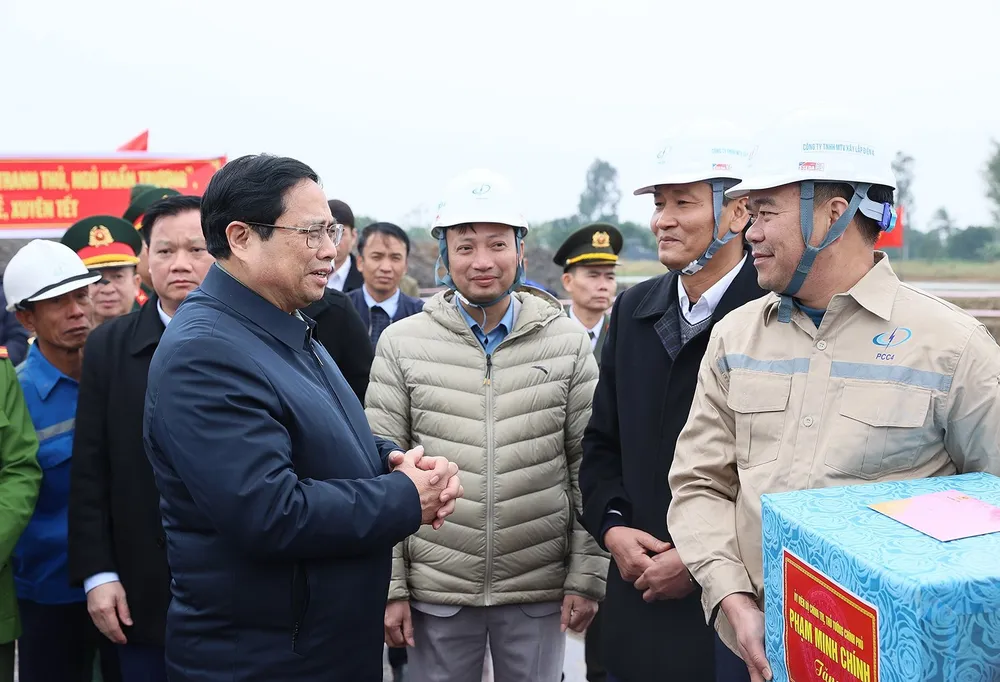

Điểm đầu tiên của dự án được Thủ tướng tới kiểm tra là vị trí 201 trên địa bàn xã Châu Sơn, huyện Quỳnh Phụ, tỉnh Thái Bình. Tại đây, Thủ tướng yêu cầu tỉnh giải phóng mặt bằng nhanh; phối hợp với Tổng công ty Truyền tải điện quốc gia (EVNNPT) phát động phong trào, huy động người dân, các đoàn thể, doanh nghiệp tích cực tham gia, ủng hộ và lắng nghe các hiến kế, góp ý để thúc đẩy tiến độ, bảo đảm chất lượng các công trình.
Các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 519 km, đi qua địa bàn 211 xã, phường của 43 huyện, thị xã thuộc 9 tỉnh gồm Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên. Tổng số móng cột là 1.179 móng cột, tổng mức đầu tư khoảng 22.000 tỷ đồng, do EVNNPT thuộc Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư.
Trước đó, đường dây 500kV mạch 3 (Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2) được đóng điện mang tải vào giữa tháng 8-2022. Tiếp theo đường dây 500kV Bắc - Nam mạch 1 hoàn thành năm 1994, mạch 2 hoàn thành năm 2005, dự án đường dây 500kV mạch 3 là dự án trọng điểm, cấp bách, có vai trò đặc biệt quan trọng đối với an ninh năng lượng quốc gia, nhất là đối với khu vực miền Bắc.
Dự án có ý nghĩa rất quan trọng để tăng cường năng lực lưới điện truyền tải 500kV Bắc - Trung, góp phần đảm bảo cung cấp điện cho miền Bắc ngay ở thời điểm hiện tại và trong những năm tới. Dự án giúp nâng cao ổn định - vận hành hệ thống điện quốc gia, góp phần tăng cường truyền tải điện từ các nguồn điện khu vực Bắc Trung bộ về trung tâm phụ tải khu vực miền Bắc.
Bên cạnh đó, dự án góp phần giảm bớt nguy cơ đầy và quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp.
Với tầm quan trọng và tính cấp bách của dự án, Thủ tướng Chính phủ và Phó Thủ tướng Trần Hồng Hà đã có những chỉ đạo quyết liệt, thường xuyên, liên tục. Thủ tướng yêu cầu EVN và EVNNPT phải phấn đấu hoàn thành dự án trong tháng 6-2024.
Thủ tướng cũng yêu cầu các bộ, ngành liên quan, chính quyền địa phương liên quan nêu cao tinh thần trách nhiệm, quyết liệt hơn nữa, phối hợp chặt chẽ hơn, chủ động giải quyết nhanh nhất các thủ tục, hồ sơ, công việc liên quan dự án theo chức năng, nhiệm vụ được giao nhằm hoàn thành dự án, đưa vào vận hành theo mục tiêu phấn đấu.
>>> Dưới đây là chùm ảnh Thủ tướng Phạm Minh Chính kiểm tra, động viên cán bộ, người lao động thi công Dự án đường dây 500kV mạch 3 đoạn qua địa bàn xã Châu Sơn, huyện Quỳnh Phụ, Thái Bình. Ảnh: VIẾT CHUNG
