Năm 2016 dự án khơi thông, nạo vét sông Cổ Cò được lãnh đạo hai địa phương Quảng Nam, Đà Nẵng cùng thống nhất hợp tác triển khai để tạo động lực phát triển liên vùng, khôi phục lại giá trị của dòng sông trước đây.
Theo định hướng phát triển, sông Cổ Cò có vai trò quan trọng không chỉ về mặt cảnh quan mà còn thúc đẩy phát triển đô thị, du lịch nghỉ dưỡng... được hình thành dọc theo 28km đường sông.
Một đoạn sông Cổ Cò qua TP Hội An (tỉnh Quảng Nam). Ảnh: NGUYỄN CƯỜNG
Theo Ban Quản lý Dự án Đầu tư xây dựng các công trình giao thông tỉnh Quảng Nam đến nay kế hoạch vốn đã cấp 454,5 tỷ đồng, đã giải ngân 439,7 tỷ đồng đạt 97% kế hoạch vốn.
Đoàn công tác nghe báo cáo tiến độ nạo vét dự án sông Cổ Cò. Ảnh: NGUYỄN CƯỜNG
Ông Nguyễn Minh Hiếu, Phó Chủ tịch UBND thị xã Điện Bàn cho biết, về phần nạo vét luồng sông có khoảng 90ha đất bị ảnh hưởng với 664 hộ dân nằm trong nơi cần giải phóng mặt bằng. Khó khăn lớn nhất của Điện Bàn hiện nay là giải phóng mặt bằng và tái định cư cho người dân. Đến nay, thị xã Điện Bàn đã phê duyệt 14 phương án bồi thường với tổng kinh phí là 111,3 tỷ đồng gồm 605 hộ, diện tích thu hồi khoảng 41,8ha. Tổng diện tích đã bàn giao cho Ban quản lý là 76ha, còn lại 14ha đang thực hiện giải phóng mặt bằng.

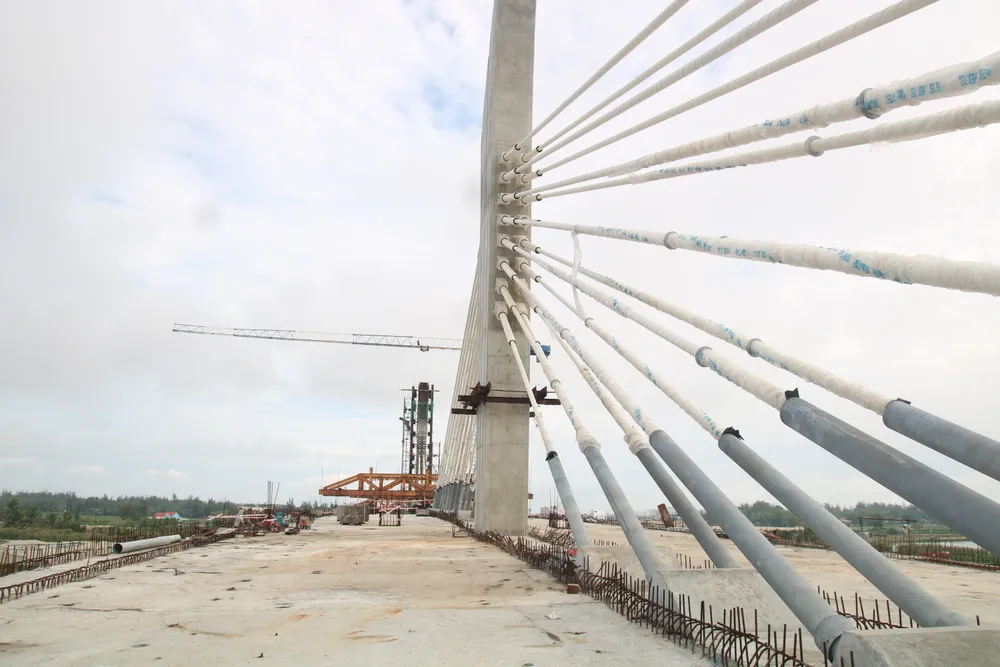

Có 12 cây cầu sẽ bắt qua sông Cổ Cò để thúc đẩy kinh tế - văn hóa - xã hội của địa phương. Ảnh: NGUYỄN CƯỜNG
Kết luận cuộc họp, ông Phan Việt Cường, Bí thư Tỉnh ủy Quảng Nam cho rằng dự án nạo vét sông Cổ Cò có ý nghĩa hết sức quan trọng đối với kinh tế, xã hội của tỉnh, được nhiều người trong tỉnh và cả nước quan tâm. Dự án khi nạo vét khơi thông sẽ giúp kết nối hai địa phương Quảng Nam - Đà Nẵng, hỗ trợ phát triển du lịch, khơi nguồn lại giá trị văn hóa – lịch sử, tăng cường khả năng thoát lũ khu vực phía đông Điện Bàn, tạo động lực phát triển đô thị hai bên dòng sông và cả khu vực.
Do đó, Bí thư Tỉnh ủy Quảng Nam đề nghị các đơn vị phát huy vai trò của mình trong việc giải phóng mặt bằng, tái định cư. Đặc biệt, các đơn vị cần lắng nghe những bức xúc, vướng mắc của người dân, từ đó giải thích, tháo gỡ khó khăn cụ thể cho từng hộ dân, đẩy nhanh tiến độ khơi thông sông Cổ Cò.
Các đơn vị ký cam kết về tiến độ thực hiện dự án. Ảnh: NGUYỄN CƯỜNG
