Gặp nhiều khó khăn trong quá trình xây dựng
Tại buổi làm việc với đoàn công tác EVNSPC tại Phú Quốc vào ngày 16-3-2022 do Tổng Giám đốc EVNSPC Nguyễn Phước Đức chủ trì, Giám đốc Ban Quản lý dự án Điện lực miền Nam (Ban AĐLMN-đơn vị giám sát công trình) cho biết, đến thời điểm hiện tại, hạng mục móng trụ đã thi công toàn tuyến được 152/169 móng, tỷ lệ 89,9%.

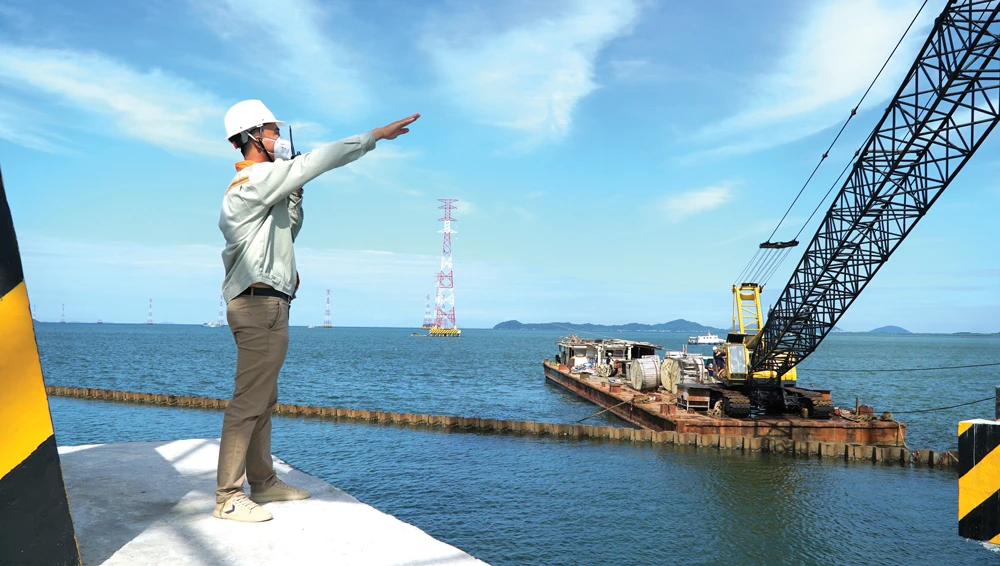

Riêng thi công móng trụ trên biển đã thi công hoàn tất 100 % (117/117 móng). Ở hạng mục dựng trụ thép, các đơn vị thi công đã dựng xong 119/169 trụ, tỷ lệ 70%. Trong đó các trụ trên bờ Kiên Bình (huyện Kiên Lương) đã dựng xong 25/39 trụ, phía bờ Phú Quốc dựng được 2/13 trụ và trên biển dựng được 92/117 trụ. Đối với hạng mục kéo dây, các đơn vị thi công đã kéo dây xong từ vị trí 31 đến vị trí 41. Còn đại diện một số đơn vị thi công lý giải việc chưa điều chuyển đủ nhân lực: Sau Tết, số ca mắc Covid-19 tại các tỉnh tăng mạnh. Việc huy động lực lượng thi công gặp nhiều khó khăn do nhiều công nhân lần lượt bị nhiễm bệnh và không thể ra công trường. Thêm vào đó, giá xăng dầu liên tục tăng, đạt mốc gần 30.000 đồng/lít xăng từ 15h ngày 11-3 đã kéo theo chi phí vận tải, chi phí nguyên vật liệu tăng từ 10 đến 30%. Ngoài ra giá các loại hàng hóa thực phẩm tăng theo, khiến người lao động và sử dụng lao động phải “đánh vật” giữa “bão giá” trong khi thu nhập không thay đổi. Đây cũng là nguyên nhân nhiều lao động sau khi về quê, không trở lại làm việc sau Tết…
Đưa giải pháp đẩy nhanh tiến độ công trình 220kV
Sau khi kiểm tra thực tế tiến độ và làm việc với đơn vị giám sát, thi công tại Phú Quốc ngày 16-3-2022, nghe Ban AĐLMN báo cáo toàn bộ tiến độ các hạng mục đang thi công của công trình và chỉ ý chỉ đạo của Tổng Giám đốc EVNSPC Nguyễn Phước Đức, ông Đoàn Đức Hưng-Phó Tổng Giám đốc phụ trách công tác đầu tư xây dựng của EVNSPC kết luận và thống nhất một số công tác nhằm đẩy nhanh thời gian hoàn thành công trình Đường dây 220kV Kiên Bình - Phú Quốc.

Đồng thời, Ban AĐLMN cần theo sát và yêu cầu nhà thầu phải bổ sung máy móc dự phòng đảm bảo không làm ảnh hưởng tiến độ của công trình. Trong quá trình thực hiện nếu có khó khăn, vướng mắc báo ngay cho lãnh đạo Tổng công ty để có hướng giải quyết kịp thời.
