Qui trình chống thấm tầng hầm

Nếu việc chống thấm cho các công trình xây dựng vốn đã nan giải thì chống thấm cho tầng hầm – hạng mục chịu áp lực nước cao - lại càng phức tạp hơn, đa phần các tầng hầm chỉ sau thời gian ngắn đã bị thấm và phải chống đi chống lại nhiều lần rất phiền phức và tốn kém.

Intoc xin giới thiệu một số giải pháp chính chống thấm tầng hầm -cả thuận và nghịch -đã sử dụng hiệu quả nhiều công trình như: Nhà máy Dệt Chungshing-Vina – Bến Lức-Long An; Trụ sở Văn phòng Tổng Cty Điện lực TPHCM - 35 Tôn Đức Thắng, Q1; Trụ sở Điện lực Hóc Môn, Điện lực Tân phú, Tân Bình, Gò Vấp, Bình Phú,… Cao ốc CityGroup- 60A Trường Sơn, Sacombank Đà Nẵng; Cao ốc BSI (100% Hàn Quốc) - Phú Mỹ Hưng, tầng hầm Maximax Cộng Hòa, Maximax 3/2.…. Và đặc biệt Intoc được đông đảo khách hàng, các nhà chuyên môn hài lòng và đánh giá cao về chất lượng.

(Xin vui lòng xem chi tiết tại: www.chongthamintoc.com.vn)

I.   ĐÁY TẦNG HẦM: 3 phương án:

1. Phương án 1: Chống thấm thuận- Trước khi đổ bêtông móng:

Sử dụng  Intoc-04 Super.

Sau khi thi công bêtông lót và lắp đặt xong cốt thép sàn đáy tầng hầm, tiến hành thi công chống thấm theo qui trình sau:

Chuẩn bị:  Bề mặt bêtông lót phải bằng phẳng, chắc (thích hợp nhất là bêtông đá 1x2, đá 4x6…)

Vệ sinh bề mặt.

Phủ lên bề mặt bêtông lót một lớp cát (cát hạt lớn càng tốt) dày khoảng  13 mm.

Phun nước tạo ẩm lên bề mặt lớp cát.

Pha trộn hồ dầu chống thấm loãng  theo công thức

1 lít Intoc-04 Super + 2 lít nước + khoảng 1,5kg ximăng

Thi công: Dùng máy phun hoặc tưới đều hỗn hợp hồ dầu chống thấm loãng lên bề mặt lớp cát cho đến khi ướt đẫm bề mặt và các ngóc ngách.

Dùng nước phun sương, phun sạch lớp hồ dầu chống thấm loãng bám trên sắt sàn (nếu cần).

Trong vòng 2 giờ trở lại, có thể tiến hành đổ bêtông.

Nguyên lý:  Intoc-04 Super có trong lớp hồ dầu chống thấm loãng  bám trên lớp cát và bêtông lót sẽ hòa tan, thẩm thấu vào phần dưới cùng của lớp bêtông mới đổ, tạo thành một lớp chống thấm ở phần đáy, không tách rời với bêtông đáy, bền theo kết cấu vật liệu.

2. Phương án 2: Chống thấm thuận - Trước khi lắp đặt sắt thép bêtông móng:

Sử dụng Intoc-04

Chuẩn bị:  Bề mặt bêtông lót phải bằng phẳng, chắc (thích hợp nhất là bêtông đá1x2, đá 4x6…)

Vệ sinh bề mặt.

Pha trộn hồ dầu chống thấm theo công thức (đánh đều để đạt độ dẻo sệt).

1 lít Intoc- 04 + 3 lít nước + ximăng vừa đủ dẻo sệt (khoảng 7 -> 8kg)

Thi công:

° Bước 1: Lớp chống thấm

Tô phủ lớp  hồ dầu chống thấm dày khoảng 4mm  lên bề mặt bêtông lót

° Bước 2: Lớp bảo vệ.

Sau khi lớp hồ chống thấm  vừa ráo mặt phủ một lớp VXM M75 dày khoảng

2cm --> 3cm lên lớp hồ dầu chống thấm  để chống răn nứt.

Chú ý:  Thực hiện 2 lớp này theo dạng cuốn chiếu, tránh dẫm đạp lên lớp chống thấm còn ướt.

Cần phải bảo dưỡng bằng nước.

Sau 24 giờ trở lên có thể tiến hành công tác lắp đặt sắt thép.

Định mức:  1lít Intoc-04 / khoảng 2m²

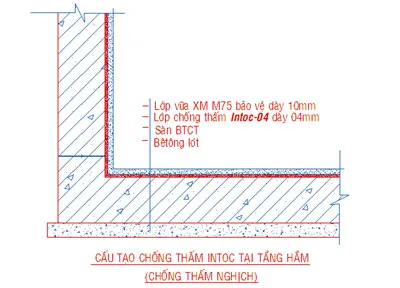

3. Phương án 3: Chống thấm nghịch-Sau khi đổ bêtông đáy:

Sử dụng Intoc- 04

Chuẩn bị:  Nên tiến hành chống thấm sau khi đổ bêtông đáy từ 2 tuần trở lên.

Vệ sinh và tạo ẩm bề mặt.

Xử lý các lỗ rò rỉ nước (nếu có) bằng Intoc DN.

Pha trộn hồ dầu chống thấm theo công thức (đánh đều để đạt độ dẻo sệt).

1 lít Intoc- 04 + 3 lít nước + ximăng vừa đủ dẻo sệt (khoảng 7 -> 8kg)

Thi công:

°  Bước 1: Lớp chống thấm.

Phun nước tạo ẩm. sau đó dùng hồ dầu chống thấm tô phủ lên bề mặt một lớp dày 4mm.

° Bước 2: Lớp bảo vệ.

Sau khi lớp hồ dầu chống thấm  vừa ráo mặt phủ một lớp VXM M75 dày khoảng 1cm lên trên lớp hồ dầu chống thấm  để chống răn nứt.

Chú ý:  Thực hiện 2 lớp này theo dạng cuốn chiếu, tránh dẫm đạp lên lớp chống thấm còn ướt.

Bảo dưỡng bằng nước.

ª Thông thường cần đổ một lớp bêtông đá mi dày khoảng 45cm (hoặc tùy theo yêu cầu) lên trên sàn đáy sau khi lớp hồ chống thấm đã ráo mặt.

Định mức:  1lít Intoc-04 / khoảng 2m²

II. VÁCH TẦNG HẦM:  2 Phương án

1. Phương án 1: Sử dụng Intoc-04

Chuẩn bị:   Vệ sinh bề mặt.

Xử lý các lỗ rò rỉ nước (nếu có) bằng Intoc DN.

Nếu bề mặt vách bêtông láng, cần tạo nhám trước khi thi công.

Pha trộn hồ chống thấm theo công thức (đánh đều để đạt độ dẻo sệt).

1lít Intoc-04+ 3 lít nước+ximăng vừa đủ dẻo sệt (khoảng7->8kg)

Thi công:

° Bước 1: Lớp chống thấm.

Dùng hồ dầu chống thấm tô phủ lên bề mặt bêtông một lớp dày khoảng 04mm.

° Bước 2: Lớp bảo vệ.

Khi lớp hồ dầu chống thấm vừa ráo mặt (còn mềm nhưng ấn nhẹ không còn dính tay) thì phủ một lớp VXM M75 lên trên lớp hồ dầu chống thấm để chống răn nứt.

Sau đó cần bảo dưỡng bằng nước và nên tô trát lớp vữa hoàn thiện trong vòng 3 ngày trở lại.

Định mức:  1lít Intoc-04 / khoảng 2m²

2. Phương án 2: Sử dụng INTOC-04A.

Chuẩn bị:  Vệ sinh bề mặt.

Xử lý các lỗ rò rỉ nước (nếu có) bằng Intoc DN và Intoc -07.

Nếu bề mặt vách bêtông láng, cần tạo nhám trước khi thi công.

Thi công: Phun nước tạo ẩm nhiều lần trước khi thi công chống thấm.

Thực hiện 2 lớp chống thấm như sau:

Lớp 1: Pha trộn  hồ dầu chống thấm theo công thức.

1 lít Intoc-04A + 3 lít nước + Ximăng vừa đủ dẻo sệt

Dùng hồ dầu chống thấm tô phủ lên bề mặt bêtông một lớp dày khoảng 2-3mm.

Thực hiện tiếp lớp tiếp theo:

Lớp 2: Pha trộn  vữa chống thấm theo công thức.

1 lít Intoc-04A + 3 lít nước + hỗn hợp ximăng và cát

(ximăng và cát được trộn theo tỉ lệ: cứ 1 phần ximăng tương ứng với 3 phần cát cho đến khi dạt độ dẻo sệt thích hợp. Cát phải sạch và được sàn đều hạt).

Chờ đến khi lớp hồ dầu chống thấm (lớp 1) vừa ráo mặt (còn mềm  nhưng ấn nhẹ không còn dính tay) thì tô tiếp lớp vữa chống thấm dày khoảng 2mm lên bề mặt lớp 1.

* Sau đó cần bảo dưỡng bằng nước.

* Tô vữa hoàn thiện trong vòng 3 ngày trở lại.

* Nếu là mặt ngoài vách tầng hầm (phần ngầm) thì có thể tiến hành lấp đất (trong vòng 3 ngày trở lại) mà không cần phủ lớp vữa hoàn thiện.

Chú ý:

- Chỉ nên tiến hành chống thấm vách tầng hầm sau khi đổ bêtông ít nhất từ hai tuần trở lên.

- Qui trình trên có thể áp dụng chống thấm cho mặt ngoài hoặc mặt bên trong vách tầng hầm.

Định mức:  1lít Intoc-04A / khoảng 2m²

Chúc Quý khách thành công!

TỔ TVKT CÔNG TY INTOC

Các tin, bài viết khác

Đọc nhiều nhất

Thị trường

Sẵn sàng cung ứng hàng hóa thiết yếu cho TPHCM

Nhằm ứng phó với nguy cơ dịch Covid-19 có thể kéo dài, nhiều doanh nghiệp (DN) sản xuất lương thực thực phẩm đã “bắt tay” cùng hệ thống phân phối hàng hóa sẵn sàng phương án cung ứng đủ hàng hóa thiết yếu cho TPHCM và các tỉnh thành trên cả nước. DN quyết tâm không để người dân, nhất là người dân khu vực cách ly bị “đứt gãy” nguồn cung ứng hàng hóa thiết yếu.

Địa ốc

Ngân hàng - Chứng khoán

Kiến nghị hỗ trợ để doanh nghiệp tiếp cận vốn

Để hoạt động ngân hàng được diễn ra thông suốt, kịp thời đáp ứng nhu cầu vốn cho khách hàng và nền kinh tế trong thời gian thực hiện giãn cách xã hội, Ngân hàng Nhà nước (NHNN) chi nhánh TPHCM vừa có công văn đề nghị UBND TPHCM chỉ đạo các cơ quan, ban ngành liên quan phối hợp với cơ quan này tháo gỡ khó khăn cho doanh nghiệp (DN);...

Nông nghiệp

Giá thủy hải sản giảm, đầu ra bấp bênh

Từ đầu năm đến nay, giá thức ăn chăn nuôi nói chung và thức ăn cho thủy sản nói riêng liên tục tăng, trong khi đó, do ảnh hưởng của dịch Covid-19 nên thị trường tiêu thụ cá rất chậm, khiến người nuôi cá ở Đồng Nai rơi vào cảnh lao đao.

Đầu tư

Hơn 41.000 tỷ đồng đầu tư Nhà máy Nhiệt điện Quảng Trạch I

Tập đoàn Điện lực Việt Nam (EVN) cho biết, kế hoạch thi công dự án Nhà máy Nhiệt điện Quảng Trạch I tại tỉnh Quảng Bình sẽ diễn ra vào quý III-2021, có tổng mức đầu tư là 41.130 tỷ đồng, dự kiến hoàn thành vào năm 2025. Trong đó gói thầu số 15 để thi công 2 tổ máy có trị giá 30.236 tỷ đồng đã được các bên ký kết chiều nay 17-6.

Chuyển động kinh tế & Đời sống 24H

Chuyển động kinh tế & Đời sống 24H

Thông tin kinh tế
