Hiện tại tỉnh Bà Rịa - Vũng Tàu có 5 dự án đầu tư xây dựng lưới điện do EVNSPC làm chủ đầu tư gồm: Công trình đường dây 110kV đấu nối Long Sơn. Công trình đường dây 110kV LSP Long Sơn (Tổ hợp lọc hóa dầu Long Sơn) - Long Sơn, Công trình trạm 110kV Long Sơn, Công trình các lộ ra 110kV trạm biến áp 220kV Châu Đức và Công trình đường dây 110kV đấu nối LSP Long Sơn dự kiến khởi công vào tháng 9-2021 nhưng do ảnh hưởng bởi dịch bệnh Covid-19 nên chưa thực hiện được.
Theo ghi nhận, hiện các dự án dở dang đang gặp khó khăn vướng mắc dẫn đến bị chậm tiến độ thi công. Nguyên nhân lớn nhất là do đợt dịch bùng phát lần thứ tư vừa qua tại phía Nam, việc giãn cách xã hội để thực hiện công tác phòng, chống dịch đã ảnh hưởng đến các hạng mục về mặt bằng thi công. Đặc biệt, việc điều động, bổ sung nhân lực, phương tiện vật tư, thiết bị và máy móc để đẩy nhanh thi công cũng không thực hiện được dẫn đến chậm trễ trong việc thi công hoàn tất công trình. Đến giữa tháng 10-2021 địa phương mới thống nhất phương án đưa nhân lực từ TPHCM xuống công trường nên việc thi công mới đang từng bước trở lại.

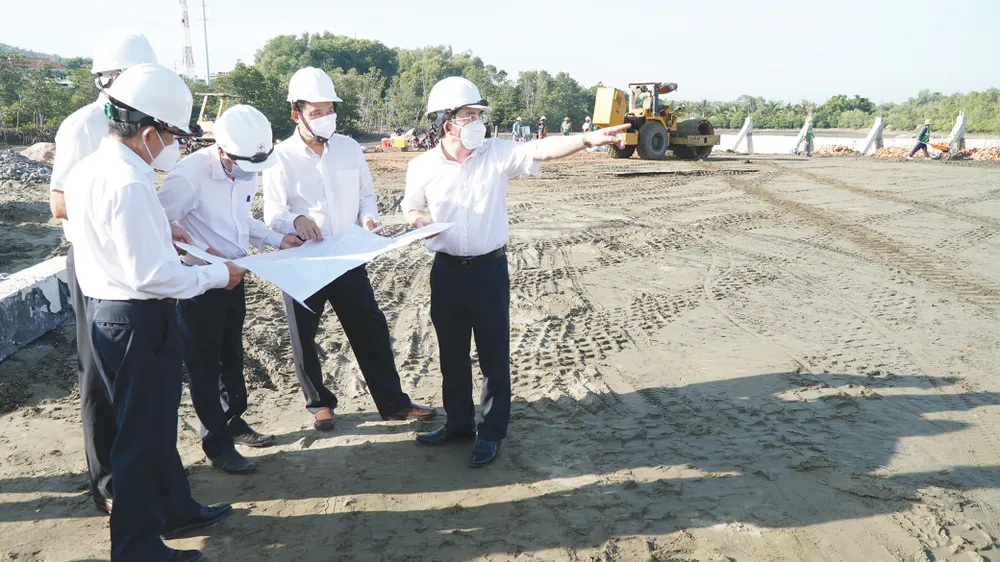

Trước những khó khăn trên, Chủ tịch HĐTV EVNSPC đã chỉ đạo Ban Quản lý dự án lưới điện miền nam, Công ty Điện lực Bà Rịa - Vũng Tàu, tích cực trong công tác phối hợp với địa phương để thực hiện tốt các dự án, đảm bảo thi công đạt chất lượng và khối lượng. Cụ thể, đối với Trạm 110kV Long Sơn, Ban Quản lý dự án lưới điện miền Nam đôn đốc đơn vị thi công bổ sung thêm thiết bị, nhân lực thi công, đồng thời gấp rút thi công các hạng mục như: thi công phần móng thiết bị, cột cổng, bể dầu sự cố, bể nước cứu hỏa, mương cáp…
Bên cạnh đó, sử dụng phụ gia đông kết nhanh, trong một số trường hợp cần thiết để đẩy nhanh tiến độ sẽ sử dụng biện pháp thi công lắp ghép cho các cấu kiện nhỏ, tăng ca làm việc đêm. “Cần theo sát tiến độ thi công hàng ngày và tổ chức họp kiểm điểm hàng tuần để đôn đốc, kịp thời tháo gỡ các khó khăn vướng mắc nhằm đẩy nhanh tiến độ thi công” - ông Nguyễn Văn Hợp lưu ý thêm.
Đối với công trình các lộ ra 110kV trạm biến áp 220kV Châu Đức, Ban Quản lý dự án lưới điện miền Nam phối hợp với chính quyền huyện Châu Đức và Công ty cổ phần Đông Á Châu Đức thống nhất việc xây dựng vị trí VT38, VT39. Đồng thời, kết hợp với các ban ngành chức năng huyện Đất Đỏ triển khai nhanh công tác kiểm kê, tìm chủ sử dụng đất, điều chỉnh hồ sơ đo đạc địa chính.
Với công trình đường dây 110kV đấu nối LSP Long Sơn, đôn đốc đơn vị tư vấn thiết kế khẩn trương hoàn tất hồ sơ đúng theo kế hoạch; phối hợp với đơn vị đo đạc địa chính sớm hoàn tất việc ký hoàn thiện sản phẩm đo đạc tại các ban ngành địa phương để bàn giao cho ngành điện làm cơ sở để phối hợp với các ban ngành địa phương triển khai công tác bồi thường, giải phóng mặt bằng.
Song song đó, phối hợp với chính quyền tỉnh Bà Rịa - Vũng Tàu thực hiện các công tác như: đo vẽ giải thửa để thống nhất thu hồi đất; thực hiện nhanh công tác kiểm đếm để đưa ra phương án bồi thường, sớm bàn giao mặt bằng thi công. Ngoài ra, Ban Quản lý dự án lưới điện miền Nam đăng ký danh mục dự án có thu hồi đất, kế hoạch sử dụng đất các công trình lưới điện 110kV trên địa bàn tỉnh Bà Rịa - Vũng Tàu sang năm 2022.
Trao tặng 20 máy tính bảng cho học sinhCũng trong chuyến công tác cùng ngày, ông Nguyễn Văn Hợp cùng đoàn đã trao tặng 20 máy tính bảng cho các em học sinh hiếu học, có hoàn cảnh khó khăn tại Trường Tiểu học Long Sơn 1, Trường Tiểu học Long Sơn 2 và Trường Trung học cơ sở Bạch Đằng (xã Long Sơn, Thành phố Bà Rịa) nhằm hỗ trợ các em học sinh có hoàn cảnh khó khăn, chưa đủ điều kiện trang thiết bị có thể tham gia học tập trực tuyến được tốt hơn. Ông Đinh Thanh Tân - Phó Chủ tịch UBND xã Long Sơn, thay mặt địa phương gửi lời cảm ơn đến ngành điện miền Nam đã quan tâm hỗ trợ địa phương, giúp đỡ các cháu có hoàn cảnh khó khăn vươn lên trong học tập. Việc làm đó phần nào giúp các gia đình cũng như chính quyền giảm bớt những áp lực trong việc tháo gỡ khó khăn mà địa phương đang gặp phải. |
