Công trình cấp nước 134 tỷ đồng chưa chính thức cấp nước đã xảy ra nhiều sự cố

Dự án cấp nước sinh hoạt cho 2 huyện Ia Pa và Phú Thiện (tỉnh Gia Lai) dù chưa chính thức cấp nước đã xảy ra hàng loạt các sự cố.

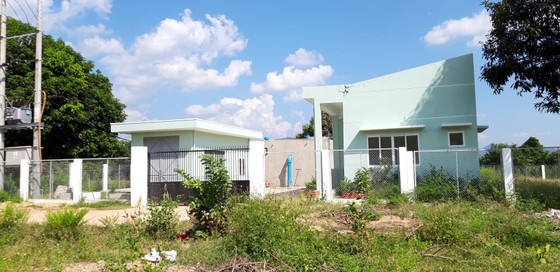

Công trình cấp nước sinh hoạt ở huyện Ia Pa

Nhiều sự cố trên 2 dự án cấp nước

Dự án hệ thống cấp nước sinh hoạt thị trấn Phú Thiện do UBND huyện Phú Thiện (tỉnh Gia Lai) làm chủ đầu tư với tổng kinh phí xây dựng 44 tỷ đồng từ nguồn vốn ngân sách Trung ương, triển khai xây dựng đầu năm 2015 và hoàn thành vào tháng 9-2018. Nhà máy có công suất 4.000 m³/ngày đêm, cung cấp nước cho 2 huyện Phú Thiện và Ia Pa. Đơn vị thi công là Công ty TNHH xây dựng Thuận Nguyên. Đơn vị thiết kế là Công ty cổ phần đầu tư phát triển nước và môi trường Đại Việt. Đơn vị giám sát là Công ty TNHH TVTK xây dựng Quang Anh.

Còn dự án hệ thống cấp nước sinh hoạt huyện Ia Pa do Ban Quản lý dự án Đầu tư xây dựng dân dụng và công nghiệp tỉnh Gia Lai làm chủ đầu tư với tổng mức đầu tư 90 tỷ đồng, khởi công xây dựng tháng 4-2017, đến tháng 3-2018 cơ bản hoàn thành. Hệ thống cấp nước sinh hoạt huyện Ia Pa được lấy từ nguồn nước sạch đã qua xử lý của dự án cấp nước sinh hoạt huyện Phú Thiện và được truyền tải tự chảy qua hệ thống đường ống. Đơn vị thi công là liên danh Công ty TNHH xây dựng Thuận Nguyên và Công ty cổ phần phát triển Đại Việt. Đơn vị giám sát là Công ty TNHH tư vấn thiết kế xây dựng Quang Anh.

Từ ngày 17-3, công trình đã làm lễ thông nước kỹ thuật tại trạm bơm tăng áp. Ngày 10-9, chủ đầu tư tạm bàn giao hệ thống cấp nước sinh hoạt huyện Phú Thiện và hệ thống cấp nước sinh hoạt huyện Ia Pa cho Công ty TNHH khai thác công trình thủy lợi quản lý và vận hành kỹ thuật cấp nước cho khu trung tâm huyện Ia Pa và mở các tuyến ống phân phối để thau rửa ống trong thời gian 30 ngày. Tuy nhiên trong quá trình vận hành, hệ thống có nhiều sự cố và đã được Công ty TNHH khai thác công trình thủy lợi chỉ ra.

Báo cáo ngành chức năng nêu rõ, đối với dự án hệ thống cấp nước sinh hoạt huyện Phú Thiện có 14 sự cố tồn tại chưa đảm bảo để đưa vào vận hành. Còn dự án hệ thống cấp nước sinh hoạt huyện Ia Pa có 28 nội dung còn tồn tại.

Cụ thể một số tồn tại như: Ống thứ cấp tuyến 50A, 60A bị rò rỉ nước; hệ thống phao đỡ ống bơm nước từ hồ lên bể chứa bị lật hoàn toàn; máy khuấy 2 bể nước thô Lamella bị hỏng không vận hành được; máy bơm số 3 nước thô từ hồ lên bị hỏng; mạng ống thứ cấp chưa đấu nối thông nhau theo thiết kế; đường ống D400 bị rò rỉ nước tại van xả cặn; quá trình vận hành nước lên bể chứa tại huyện Ia Pa bị gián đoạn do khớp nối mềm đường ống D225 bị rò rỉ nước tại cọc A668; đồng hồ đo lưu lượng lên bể nước thô và nước sạch đo không đúng chỉ số theo thiết kế…

Đề nghị báo cáo năng lực của nhà thầu thi công

Nói về những tồn tại đối với dự án mà ngành chức năng đã chỉ ra, ông Đặng Toàn Thắng, Giám đốc Ban quản lý dự án đầu tư xây dựng các công trình dân dụng và công nghiệp tỉnh Gia Lai cho biết, từ đầu tháng 9, khi có nước, ngành chức năng  cho chạy toàn diện thì xảy ra một số sự cố ở các mối nối mềm.

“Sự cố mối nối mềm có khả năng quá trình thi công có thể chưa chuẩn. Tại một số mối nối, địa chất yếu, khi thi công không tính toán hết được, cho nên đã xây dựng những trụ đỡ chưa đảm bảo. Điều này dẫn tới khi có tải, nó chuyển dịch, chưa đảm bảo về mặt kỹ thuật. Nó xảy ra một vài sự cố. Ban cũng đã mời các đơn vị thiết kế, thi công, giám sát đánh giá lại và tiếp tục cho chạy tiếp, bị chỗ nào thì mình khắc phục chỗ đó”, ông Thắng nói thêm.

Kết quả khảo sát công trình hệ thống nước sinh hoạt huyện Ia Pa và huyện Phú Thiện của Ban kinh tế - ngân sách HĐND tỉnh Gia Lai vào tháng 9 vừa qua cho thấy, đối với dự án hệ thống cấp nước sinh hoạt huyện Phú Thiện, tính đến thời điểm khảo sát, chủ đầu tư đã khắc phục 11/14 nội dung; đối với dự án hệ thống cấp nước sinh hoạt huyện Ia Pa, chủ đầu tư đã khắc phục 23/28 nội dung tồn tại.

Mới đây, vào ngày 16-10, Thường trực HĐND  tỉnh Gia Lai đã tổ chức phiên giải trình việc đầu tư, xây dựng, quản lý và vận hành hệ thống nước sinh hoạt tại huyện Phú Thiện và huyện Ia Pa.

Theo văn bản kết luận, Thường trực HĐND tỉnh thống nhất kết luận việc đầu tư hệ thống cấp nước sinh hoạt tại 2 huyện Ia Pa và Phú Thiện là chủ trương đúng. Tuy nhiên, quá trình vận hành, hệ thống xảy ra các sự cố, làm chậm tiến độ ảnh hưởng đến việc cấp nước cho nhân dân.

Thường trực HĐND tỉnh đề nghị Sở KH-ĐT có báo cáo cụ thể về năng lực làm các công trình nước của các đơn vị liên quan đến 2 công trình như đơn vị tư vấn thiết kế, tư vấn thẩm tra, giám sát xây dựng, thi công xây dựng và đề xuất thời gian tới có giao cho các đơn vị này xây dựng công trình nước hay không; đề nghị Sở Xây dựng khi kiểm tra công tác nghiệm thu cần làm kỹ, đảm bảo sau khi nghiệm thu bàn giao công trình đưa vào hoạt động một cách tốt nhất.

Được biết, dự án cấp nước sinh hoạt huyện Phú Thiện do Công ty TNHH xây dựng Thuận Nguyên (TP Pleiku, Gia Lai) thi công, còn dự án cấp nước sinh hoạt huyện Ia Pa do liên danh Công ty TNHH xây dựng Thuận Nguyên và Công ty cổ phần phát triển Đại Việt thi công. Công ty TNHH xây dựng Thuận Nguyên là 1 trong 2 đơn vị thi công tuyến đường liên huyện Đắk Đoa - Chư Prông có vốn đầu tư gần 100 tỷ đồng nhưng trong thời gian bảo hành đã "nát bét" mà Báo SGGP đã phản ánh.
